Cluster 1.2 - Bautagebuch

Länge der Haupttrasse  120.000
Anzahl der Hausanschlüsse   🏠  837
Anzahl der POP-Standorte  🏠 1
Anzahl der Kabelschächte  🔀 116
Anzahl der Netzverteiler  17

schon geschafft!

gebaute Meter 120.000
gebaute Hausanschlüsse  🏠 837
errichtete POP Standorte  🏠 1
gesetzte Kabelschächte  🔀 116
installierte Netzverteiler  17

Bei den genannten Terminen handelt es sich um aktuelle Planungsdaten.
Diese können je nach Bauverlauf entsprechend abweichen.

Die Daten werden von uns regelmäßig aktualisiert.
Stand:06.09.2022



Wann geht’s los?

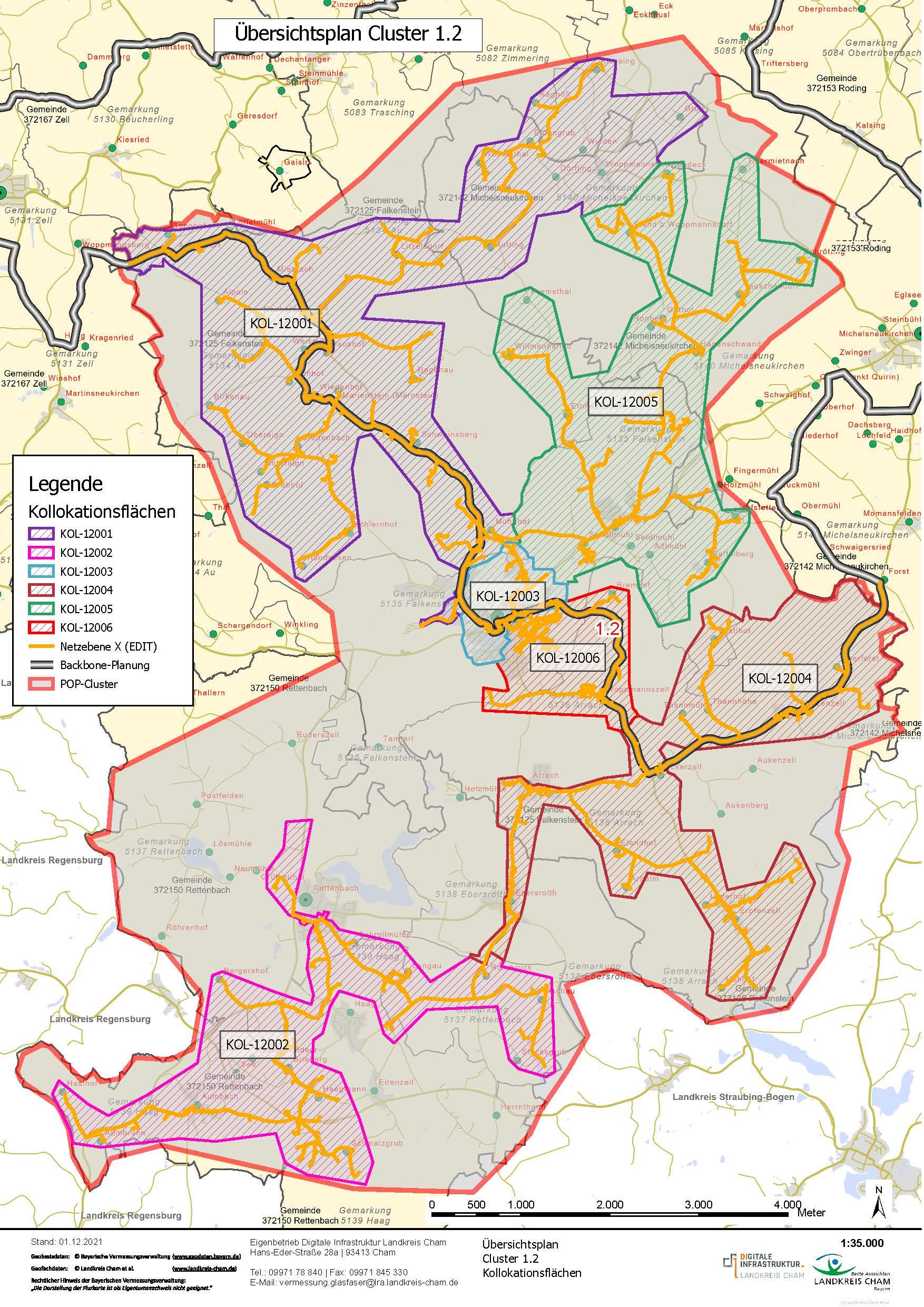

Kollokationsstrang

Geplante Baufertigstellung
(verantwortlich: Eigenbetrieb)

Kundenanschaltung technisch möglich
(verantwortlich: Vodafone GmbH)
12001 September 2021 Januar 2022
12002 Juni 2021 September 2021
12003 August 2021 Dezember 2021
12004 Oktober 2021 Februar 2022
12005 Oktober 2021 Februar 2022
12006 August 2021 Dezember 2021




Bitte beachten Sie, dass es regelmäßig drei bis sechs Monate dauern kann,
bis der Anschluss nach Baufertigstellung von Vodafone aktiviert wird.

Ansprechpartner

Christoph Seidl - Bauleiter des Eigenbetriebes Digitale Infrastruktur

Mobil: +49 (0) 160 / 92 40 31 30
Tel.: +49 (9971) 78-834
E-Mail: christoph.seidl@lra.landkreis-cham.de


Cookie-Einstellungen

Wir verwenden Cookies, um Ihnen ein optimales Webseiten-Erlebnis zu bieten. Einige von ihnen sind für den Betrieb der Seite und für die Steuerung notwendig. Andere Cookies werden lediglich zu anonymen Statistikzwecken, für Komforteinstellungen oder zur Anzeige personalisierter Inhalte genutzt. Sie können selbst entscheiden, welche Kategorien Sie zulassen möchten. Bitte beachten Sie, dass auf Basis Ihrer Einstellungen womöglich nicht mehr alle Funktionalitäten der Seite zur Verfügung stehen.


→ Weitere Informationen finden Sie in unserem Datenschutzhinweis.

Diese Seite verwendet Personalisierungs-Cookies. Um diese Seite betreten zu können, müssen Sie die Checkbox bei "Personalisierung" aktivieren.
